Към края на годината е готова е външната зидария на първи, втори и трети етаж, готова е вътрешната зидария на втори етаж, иззидани са гаражите и комините, приключи изграждането на топлоизолацията на покрива (вкл. армирана замазка в равната му част), започнаха работи по хидроизолацията на покрива, както и по ВиК и ТОВК инсталациите.

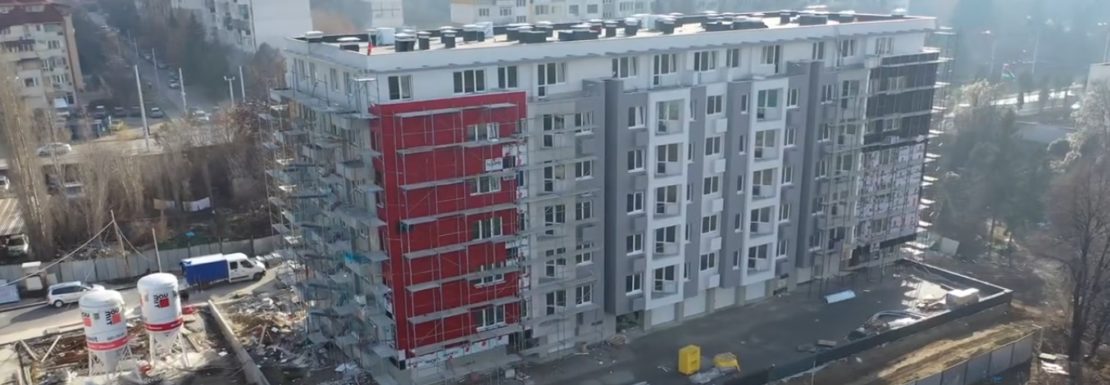

Мазилките и замазките са завършени в цялата сграда. Фасадата със с-ма Baumit е на етап полагане на минерална мазилка, частта от вентилируемата фасада е на етап монтиране на etalbond тави.
На 20.12.2019 бе издаденo удостоверение чл.181 за приемане на груб строеж за блок D28 – Младост 2
Жилищната сграда D27 в Младост 1 получи Административен Адрес: София. жк Младост-1, блок 194. вход 1 и вход 2. Удостоверението може да изтеглите от: D27-ML1-05-Административен-Адрес
На 5.12.2019 бе издаден Акт 14 за приемане на конструкция на блок D28 – Младост 2
Към края на месец ноември е изпълнена плочата между втори (първи жилищен) и трети (втори жилищен) етаж. Изградени са голяма част от вертикалните елементи до четвърти (трети жилищен) етаж. Работи се и по кофража за плочата между трети (втори жилищен) и четвърти (трети жилищен) етаж.
Сграда 2 е с изградени вертикални елементи на трети етаж във вх.В и изцяло завършен трети етаж на вх.Г. В момента се подготвят следващите елементи, а именно плочата за завършване на трети етаж на вх.В и вертикалните елементи на четвърти етаж във вх.Г. Подземният гараж под Сграда 2 и между двете сгради е завършен, като са изпълнени основите, обратния насип, шлайфана армирана бетонова настилка, …
Към края на м.ноември е излята последната (покривна) плоча, предстои изграждането на покривните хидро- и топлоизолации, външни и вътрешни зидарии.

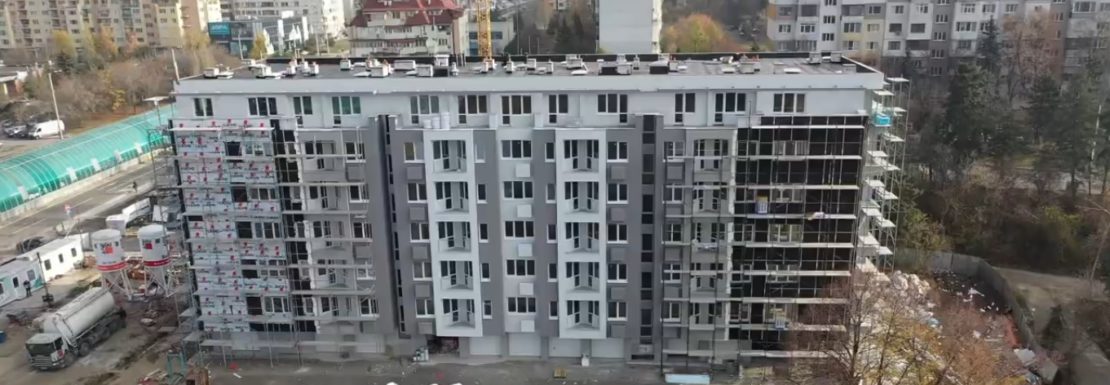

Североизточната и югозападната фасада на сградата са подготвени за полагане на минерална мазилка. Замазките и мазилките на етаж 6 се завършват. Монтират се входни врати по апартаменти. Асансьорите в сградата са монтирани.
Към 18 ноември е излята плочата между първи (етаж с гаражи) и втори (първи жилищен) етаж, изградени са и вертикалните елементи от плочата на първи жилищен етаж до плочата на втори жилищен етаж и предстои изграждане на плочата между двата етажа.
На 28 октомври 2019 г. бе извършен ресертификационен одит на Системата за управление на качеството на “Делар” ЕООД. Дружеството премина успешно одита, на който бе потвърдено съответствието на Системата с изискванията на стандарта БДС EN 9001:2015. PDF>>
Към края на м.октомври са изляти вертикалните елементи (колони и шайби) към покривната плоча. Изградено е сградното водопроводно отклонение. Работи се по кофража и армирането на покрива.
Към края на м.октомври сградата има готова бетонова настилка на кота нула. Изпълнена е вкопаната канализация под нея, както и вертикалните елементи над нея. Предстои изграждането на плочата между първи (етаж с гаражи) и втори (първи жилищен) етаж.
Към края на м.октомври в Сграда 2 (Вход Г) са изградени вертикалните елементи от плочата на втори жилищен етаж до плочата на трети жилищен етаж и предстои изграждане на плочата между двата етажа. На същата сграда (Вход В) е изградена плочата между първи и втори жилищен етаж и следва направата на вертикални елементи от нея до плочата на трети жилищен етаж. В подземният паркинг …

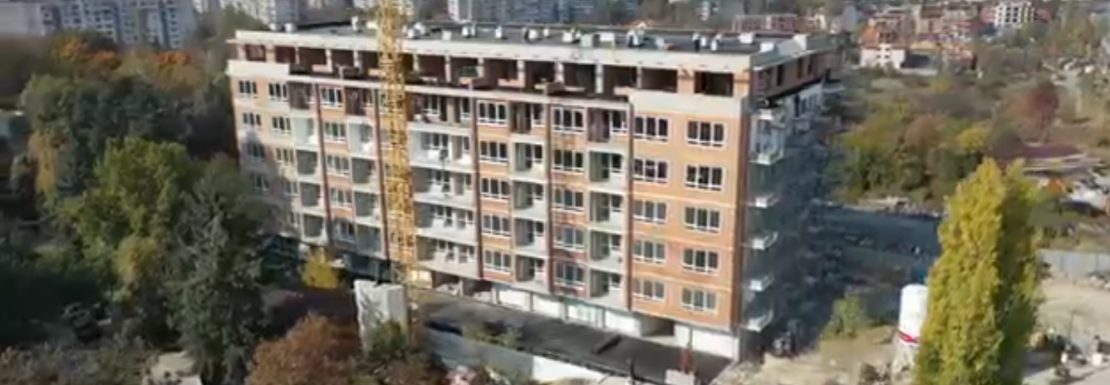

Стартиран е монтажа на дограма на последния седми етаж. Работи се по завършването на северозападната и североизточната фасада на сградата. Замазки и мазилки се полагат на четвърти и пети етаж. Издаденo бе и Удостоверение чл.181 за приемане на груб строеж.
На 25.10.2019 бе издаденo удостоверение чл.181 за приемане на груб строеж за блок D27 – Младост 1
Направен е насип, който запълва пространството между фундамента и плочата на кота нула.
Към края на месец септември на обекта има изграден фундамент. Наляти са и част от вертикалните елементи (стени, обратни части, шайби и колони) до кота нула. Предстои тяхното довършване и доставка на обратен насип, който е предвиден да запълни пространството между фундамента и плочата на кота нула.
Вход В в Сграда 2 е с изградени вертикални елементи (колони и шайби) на първи жилищен етаж и следва да бъде изградена плочата между него и втори жилищен етаж. Вход Г в Сграда 2 е на етап вертикални елементи на втори жилищен етаж и следва да бъде изградена плочата между него и трети жилищен етаж. Външните стени на втрората част от подземния паркинг (попадаща …

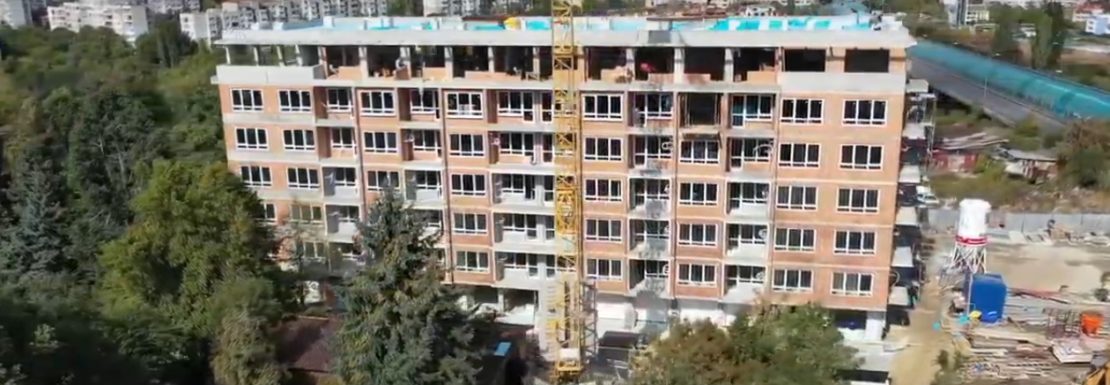

На 19.09.2019 бе издаден Акт 14 за приемане на конструкция на блока. Извършват се зидарски работи на последния седми етаж. Завършени са мазилките и замазките на трети етаж.
Към края на месец септември вече е налята плочата на кота +8,55, изградено е сградното канализационно отклонение, предстои изграждане на сградното водопроводно отклонение, изграждане на кофраж и армиране на покривната плоча.
На 19.09.2019 бе издаден Акт 14 за приемане на конструкция на блок D27 – Младост 1
Tеренът е разчистен и подготвен за основите на блока. Състояние на строителството D30 България МОЛ, към 29 август 2019 (видео):
