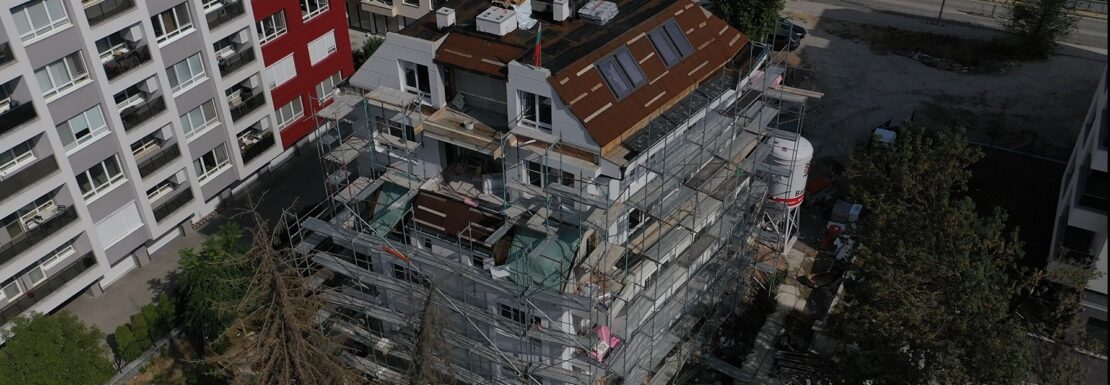

Мазилките по апартаментие са изпълнени до етаж 5. Стартира полагането на подова замазка в апартаментите. Електро инстарациите в блока са завършени.
Работи се по фасадата на сградата. Монтажът на асансьора е финализиран. Започнато е измазването на апартаментите и общите части на сградата.
Работи се по фасадата на сградата. Електро инсталациите по апартаментите са завършени. Доставен е асансьора и предстои стартиране на монтажа му. Хидроизолацията на покрива се довършва.
ВиК разводките в апартаментите са изпълнени, както и тръбните разводки за климатиците. Електро инсталациите по апартаментите са в процес на работа. Предстои стартиране на фасадни дейностти.
Монтирани са всички скатни прозорци (Velux) и е в процес полагането на първи слой хидроизолация по покрива. Монтажът на дограма по сградата е завършен. Извършва се монтажа на всички ВиК вертикали и разводки. Предстои стартиране на разводките за климатици по апартаментите.
На 07.05.2026 г., бе подписан Акт 14 за приемане на конструкция на блок D41 Младост 1. С този Акт комисията установява, че конструктивните елементи на строежа са изпълнени в съответствие с одобрените проекти. Няма частични недостатъци и пропуски при изпълнението. Комисията разреши изпълнението на довършителните работи. Акт 14 може да изтеглите от: D41-ML1-03-Akt-14.pdf
Зидарските работи в сградата привършват. Частично е монтирно скеле по фасадата. Предстои монтаж на дограма и полагане на първи слой хидроизолация на покрива.
Дървената конструкция на покрива е завършена. Стартирани са зидарските работи на етаж 2.
Бетоновите работи по сградата са приключени. Изпълнява се дървената конструкция на покрива. Предстои започване на зидарските дейностти.
В процес на изпълнение са армировъчните работи по покрива на сградата. Предстои започването на зидариите.
Работи се по последните за сградата вертикални конструктивни елементи (шайби и колони) от к.+13,95 до к.+16,75, след което предстои изграждането на покрива и завършването на бетоновите работи.
Кофражът за плоча на к.+11,15 (етаж 5) е завършен и са започнати армировъчните дейности, след завършването им предстои отливане на плочата.
Работи се по кофража за плочата на етаж 4 (кота 8,35), предстои армирането и, и впоследствие изпълнението на бетоновите работи.
Вертикалните конструктивни елементи до кота +2,75 са изпълнени и се работи по кофража за плочата на етаж 2.
На 25.08.2025 г. е отлята фундаментната плоча. Извършват се кофражни работи по вертикалните конструктивни елементи до достигане кота 0.00м.
На 7 август 2025 г., бе направена първа копка на блок D41 Младост 1. Сградата е в близост до кръстовището на бул. проф. Марко Семов и ул. Андрей Сахаров, и пред блок 194 (D27 на Делар)
На 5 август 2025 г., бе подписан Протокол за откриване на строителна площадка и определяне на строителна линия за блок D41 Младост 1. С този протокол започва строителството на обекта. Протоколът за откриване на строителна линия и Разрешението за строеж от 5 юни 2025 г., можете да изтеглите от следните линкове: Протокол Разрешение за строеж
