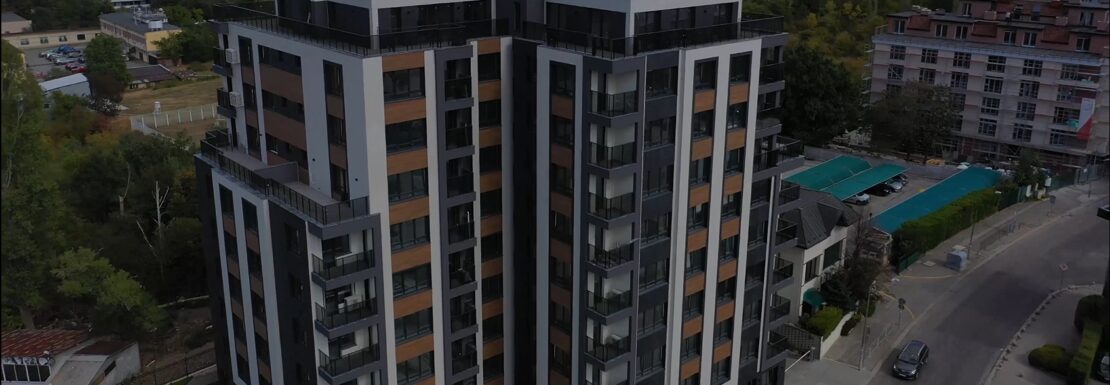

На 12 октомври 2026 г., ДНСК издаде от Разрешение за ползване № 591-12.10.2026 г. на D34 Младост 1А и сградата бе въведена в експлоатация. Честито на новодомците! Разрешението за ползване на блок D34 Младост 1А, можете да изтеглите от: Разрешение за ползване
Към края на месец септември се работи по плоча на кота +14.20 (етаж 6). Изпълнена е хидроизолация на сутеренните стени, канал на ниво -2, както СВО и СКО към сградата. Завършена е и зидария на партер.
Мазилките по апартаментие са изпълнени до етаж 5. Стартира полагането на подова замазка в апартаментите. Електро инстарациите в блока са завършени.
Към края на месец септември е налята плочата на кота +3.80. Изпълняват се вертикали до плочата на кота +6.70.
Работи се по фасадата на сградата. Монтажът на асансьора е финализиран. Започнато е измазването на апартаментите и общите части на сградата.
На 24.08.2026 г., бе издаден Акт 15 за блок D34 Младост 1А. Комисия за Установяване годността на строеж “Жилищна сграда с офиси, гаражи, подземни гаражи, ограда и подпорно стени”, прие че строежът е изпълнен съгласно Техническото задание и не са констатирани дефекти и недостатъци по извършените строителни и монтажни работи. С този Акт се извършва предаване на строежа от Строителя на Възложителите. Акт 15 …
Към края на месец юли е завършено ниво кота 0 (етаж 1). Налята е плоча на кота +2.80 и се работи по +5.65. Изпълнява се обратен насип и е стартирана хидроизолацията на подземните нива.
Изпълнена е четвърта плоча, както и вертикалните стоманобетонни елементи над нея. В момента се работи по изпълнението на петата плоча, чието бетониране е планирано за втората половина на месец август.
Работи се по фасадата на сградата. Електро инсталациите по апартаментите са завършени. Доставен е асансьора и предстои стартиране на монтажа му. Хидроизолацията на покрива се довършва.
Монтажът на парапети по терасите е във финална фаза. Довършва се фоайето на сградата, както и озеленяването около нея. Предстои издавяне на акт 15 за сградата.
Към 29.06.2026 е завършен етаж -1. Налята е плоча на кота 0 и се работи по вертикали към горното ниво.
ВиК разводките в апартаментите са изпълнени, както и тръбните разводки за климатиците. Електро инсталациите по апартаментите са в процес на работа. Предстои стартиране на фасадни дейностти.
Изпълнена е трета плоча, както и вертикалните стоманобетонни елементи над нея. В момента се работи по изпълнението на четвъртата плоча, чието бетониране е планирано за средата на месец юли.
Към края на месец юни е излят подложният бетон. Работи се по армировката за фундамента на сградата и предстои неговото наливане.
Завършеност на D36 Тех Парк 2 към дата 29.06.2026 год. Изпълняват се: – вертикална планировка; – тестове на асансьорите; – монтаж на стълбищни и фасадни парапети; – гаражни врати; – хидроизолация по покривни тераси; – апартаментни табла; – подготовка за изпълнение на замазка на кота +/-0,00- за вертикална планировка; Завършени: – противопожарна тръбна система в сутерени.
Дейносттите по окачената фасада са изцяло завършени и скелето е демонтирано. Латексът в общите части е завършен. Монтират се парапети по терасите и се полага двойният под на покривните тераси. Предстои изпълнението на озеленяването около сградата.
Делар получи от Столична община Удостоверение за въвеждане в експлоатация №595/10.06.2026 (Акт 16), за блок D37 – Овча купел 2, с адрес ж.к. Овча купел, блок 52Г Честито на новодомците! Удостоверението за експлоатация можете да изтеглите от: Удостоверение за въвеждане в експлоатация Сертификат енергийна ефективност можете да изтеглите от: Сертификат енергийна ефективност
На 02 юни 2026 г., ДНСК издаде от Разрешение за ползване 312-02.06.2026 г. на D35 Дружба Обиколна, бл.612 и сградата бе въведена в експлоатация. Честито на новодомците! Разрешението за ползване на D35 Дружба Обиколна, бл.612, можете да изтеглите от: Разрешение за ползване
