На 12 ноември 2020 г., Столична община издаде Удостоверение за въвеждане в експлоатация на жилищната сграда в Младост 2, блок 253A. Това е 28-мият жилищен блок, построен от Делар. Удостоверение за експлоатация можете да изтеглите от: D28-ML2-07-Удостоверение-за-експлоатация
Към края на месец октомври са готови мазилките в апартаментите и гаражите. На западните и южните тераси има монтиран парапет. Готови са асансьорите в двата входа. Работи се по завършването на фасадата и монтирането на декоративни елементи от алуминий. Започва работа по вертикалната планировка в двора.
Сграда 1: Дограмата е монтирана. Мазилките по стени и тавани на вх.Б са завършени, а на вх.А са готови до ет.3. Подовите замазки на вх.Б са завършени и е изпълнена настилка от камък по стълбището. Към момента се изпълняват подовите настилки по коридорите на общите части. Две от фасадите са завършени и се довършват останалите две. Монтирани са и двата асансьора. Сграда 2: Дограмата …
Към края на месец септември е положена мазилката на западната, южната и част от източната фасада. Положена е изолацията на източната фасада и остава да се довърши северната. Готови са замазките в апартаментите и общите части. Започна монтажа на асансьорите, гаражните врати, както и лепенето на гранит в общите части и по фасадата на партера.
Сграда 1: Дограмата е монтирана на всички типови етажи, а към момента се довършва монтажът й на последния пети жилищен етаж. Окабеляването на електро-инсталациите е завършено на всички апартаменти, гаражи и магазини и се довършват само входните пространства. ВиК и ОиВ инсталациите са напълно завършени на първите три жилищни етажа във вход Б, като на първите два от тях е изпълнена и подовата замазка. …
Без забележки от комисията бе прието външното ел. захранване на сградата, предстои приемателна комисия за самата сграда и издаване на Разрешение за ползване.
Сграда 1: На първите два жилищни етажа вече е монтирана дограма и е изпълнена мазилка по стени и тавани във вход Б. Към момента се монтира дограмата на следващите два етажа и мазилките се изпълняват на третия жилищен етаж във вход Б. Окабеляването за електро-инсталациите е завършено на всички жилищни етажи и във двата входа, а към момента се окабеляват магазините на партерния етаж. …

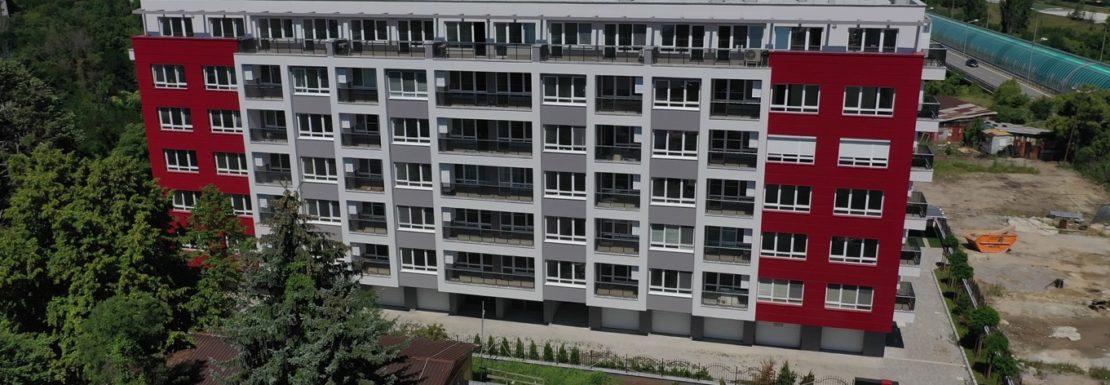

Към края на месец август е положена гипсовата мазилка в апартаментите, а в момента се полага в гаражите на партера. С минерална мазилка е измазана южната фасада и по-голямата част от западната фасада. Започна лепенето на плочки по терасите. Предстои да се направи изолация и мазилка на източната фасада, замазка в апартаментите и общите части,както и монтаж на парапети по терасите.
Подписан е Акт 15 на сградата, предстоят приемателни комисии за външно ел. захранване, топлопровод и сграда.
На 11.08.2020 бе издаденo удостоверение чл.181 за приемане на груб строеж за комлекс D29 – Надежда Сграда 1 и 2 и подземни гаражи.
Днес, 7 август 2020 г. блок D27 Младост 1 получи Разрешение за ползване. Това е 27-мият жилищен блок, построен от Делар. Разрешението за ползване можете да изтеглите от: D27-ML1-08-Разрешение-за-ползване
Наа 01.07.2020 бе издадено Удостоверение чл.181 за приемане на груб строеж на D30 Удостоверение чл.181

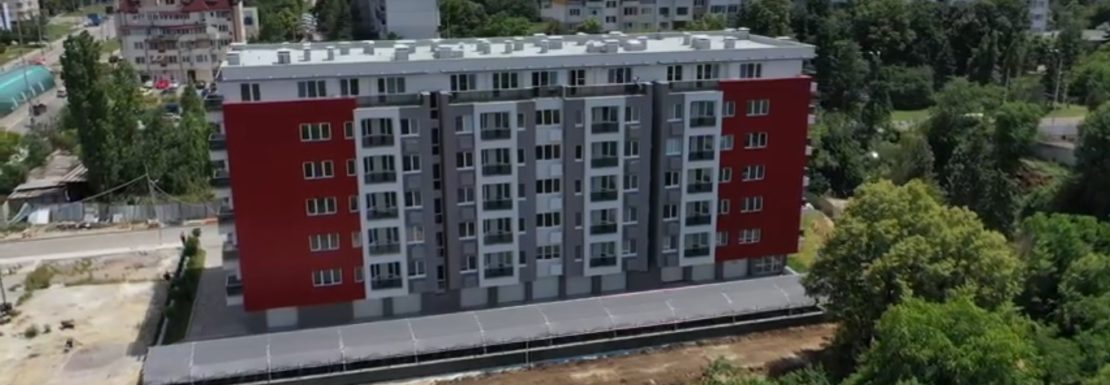

Към края на месец юли е положена мазилката в по-голямата част от апартаментите. Започната е и мазилката на западната фасада на сградата. Работи се по монтажа на гипсокартон в апартаментите и общите части, монтажа на камък по бордовете на терасите, както и замазките в апaртаментите и общите части.
На 20.07.2020 г., бе подписан Акт 14 за приемане на конструкция на Сграда 2 и подземен етаж – обект D29 Надежда. С този Акт комисията установява, че конструктивните елементи на строежа са изпълнени в съответствие с одобрените проекти. Няма частични недостатъци и пропуски при изпълнението. Комисията разреши изпълнението на довършителните работи на Сграда 2.
Вертикалната планировка на сградата е завършена. Извършват се финални довършителни дейности по общите части на сградата. Предстои подписване на Акт 15.
На 5 август 2020 г. (сряда) е насрочена Държавна приемателна комисия за установяване годността за ползване на жилищна сграда D27 Младост 1, блок 194, вход 1 и 2. (Акт 16). Заповедта можете да изтеглите от: Заповед ДНСК
На 5 август 2020 г. (сряда) е насрочена Държавна приемателна комисия за установяване годността за ползване на жилищна сграда D27 Младост 1, блок 194, вход 1 и 2. (Акт 16). Заповедта можете да изтеглите от: Заповед ДНСК
На 20.07.2020 г., бе подписан Акт 14 за приемане на конструкция на Сграда 2 – обект D29 Надежда. С този Акт комисията установява, че конструктивните елементи на строежа са изпълнени в съответствие с одобрените проекти. Няма частични недостатъци и пропуски при изпълнението. Комисията разреши изпълнението на довършителните работи на Сграда 2. Акт 14 на Сграда 2 може да изтеглите от: D29-NAD-04-Акт-14-2
Сграда 1: Завършена е зидарията на цялата сграда. Електро, ВиК инсталациите и Вентилациите във вх.Б са завършени до ет.4 (жилищен ет.3). Стартирани са мазилките по стени и тавани на ет.2 и 3 (жилищни ет.1 и 2) Сграда 2: Напълно завършени са стоманобетонните работи до етаж 8. В момента се изпълняват покривните плочи на ет.9 и на двата входа, като тази на вх.Г ще бъде …

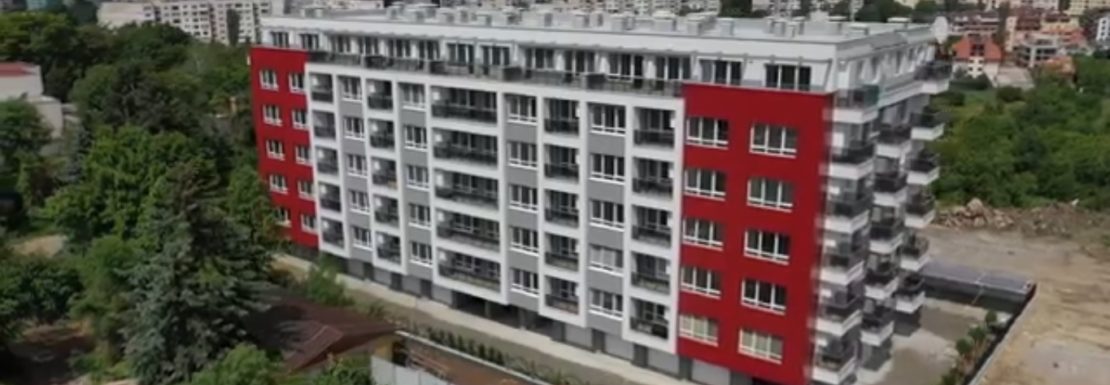

Към края на м.юни са готови: фасадата на блока и подовите настилки на общите части, работи се по настилките на терасите, вертикалната планировка и външните топло- и електровръзки.
Очаква се подписване на Акт 16
Очакваме подписване на Акт 16.
Сграда 1 е с напълно завършена стоманобетонна конструкция и е издаден акт образец 14. Зидарските работи достигнаха етаж 3 (жилищен етаж 2). Завършени са Вик инсталациите и Вентилациите на етаж 1 и се изпълняват тези на етаж 2 (жилищен етаж 1). Стартира и изпълнението на електо-инсталациите. Сграда 2 е с напълно завършени стоманобетонна работи до етаж 7, като към момента се изграждат конструктивните елементи …
